Mise en place de la redondance du routeur firewall : pfSENSE
Contexte
La redondance d'un équipement permet de garantir une disponibilité du service associé, le but est de dédoubler notre équipement pour que, en cas de panne, le matériel supplémentaire prenne le relais, garantissant un service continu et une transparence auprès des utilisateurs.

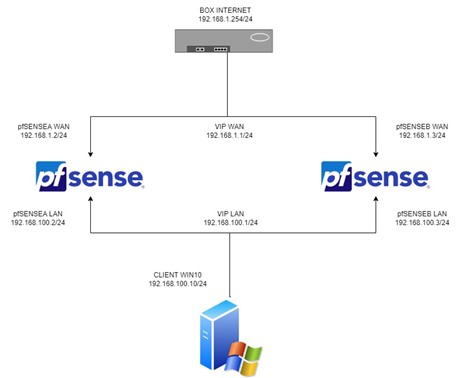

Avec pfSENSE, il existe plusieurs moyens de mettre en place une redondance de service, ici nous utilisons des IP virtuelles communes aux deux équipements pfSENSE.
Environnement technologique
- Virtualisation avec VMware
- PFsense
- Protocoles CARP et XMLRPC

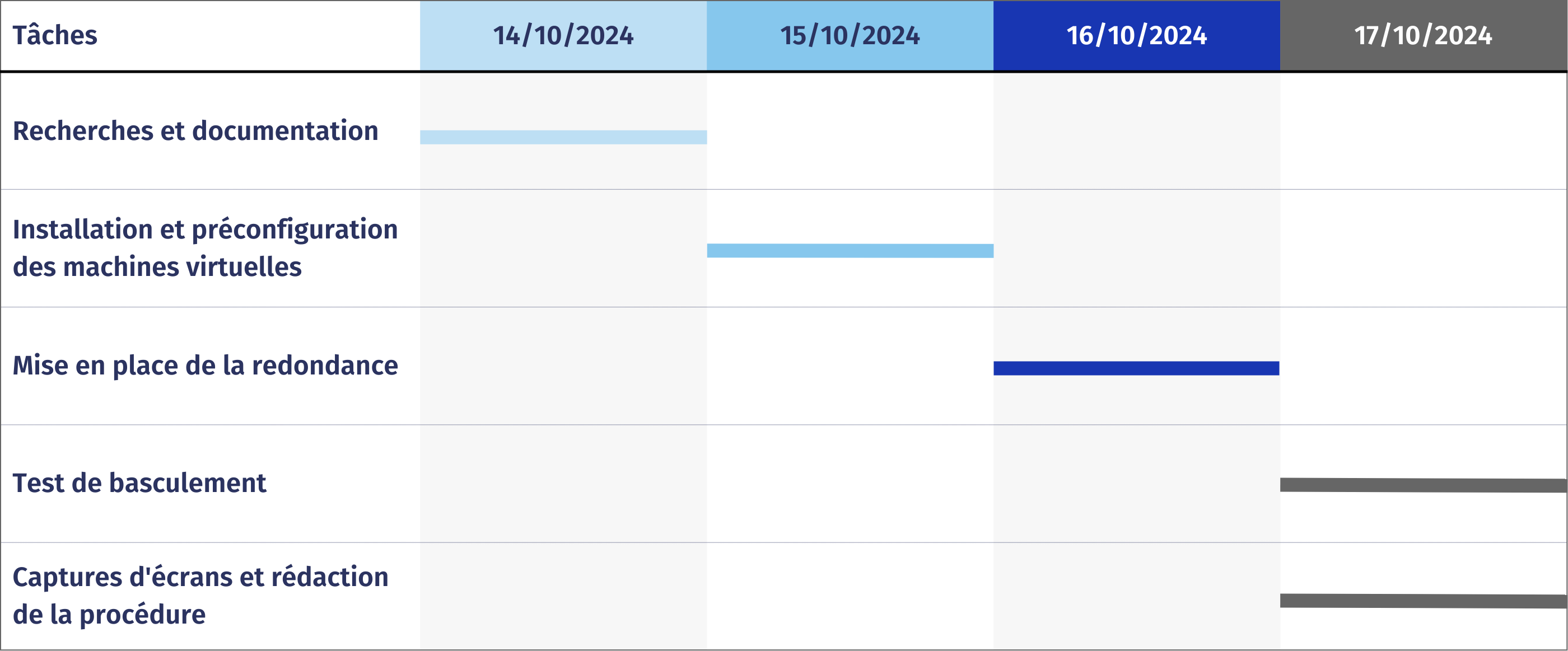

Tâches réalisées
- Recherches et documentation
- Installation et préconfiguration des machines virtuelles
- Mise en place de la redondance
- Test de basculement
- Captures d'écrans et rédaction de la procédure

Difficultés rencontrées et solutions
- Problèmes de synchornisation entre les deux routeurs → Solution : Mise en place d'une règle de pare-feu pour le protocole XMLRPC
Compétences mobilisées
- Gérer le patrimoine informatique de l'entreprise
- Mettre à disposition des utilisateurs un service informatique
