Installation et configuration : DHCP et DNS sous Linux
Contexte
Le plus souvent, les services DNS et DHCP sont fourni par un serveur Windows. Cependant utiliser un serveur Linux pour ces services, peut permettre une réduction des coûts, une maintenance simplifié, ainsi qu'une séparation des services.

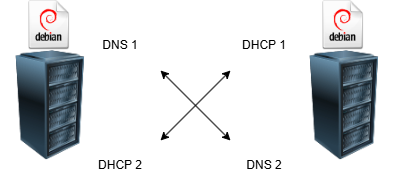

Dans notre cas, nous avons configuré ces services en redondance croisée, c'est à dire que le serveur DNS principal est aussi le serveur DHCP secondaire et le serveur DHCP principal est aussi le serveur DNS secondaire.
Environnement technologique
- Virtualisation avec VMware
- Debian 12
- ISC DHCP Server
- Bind9

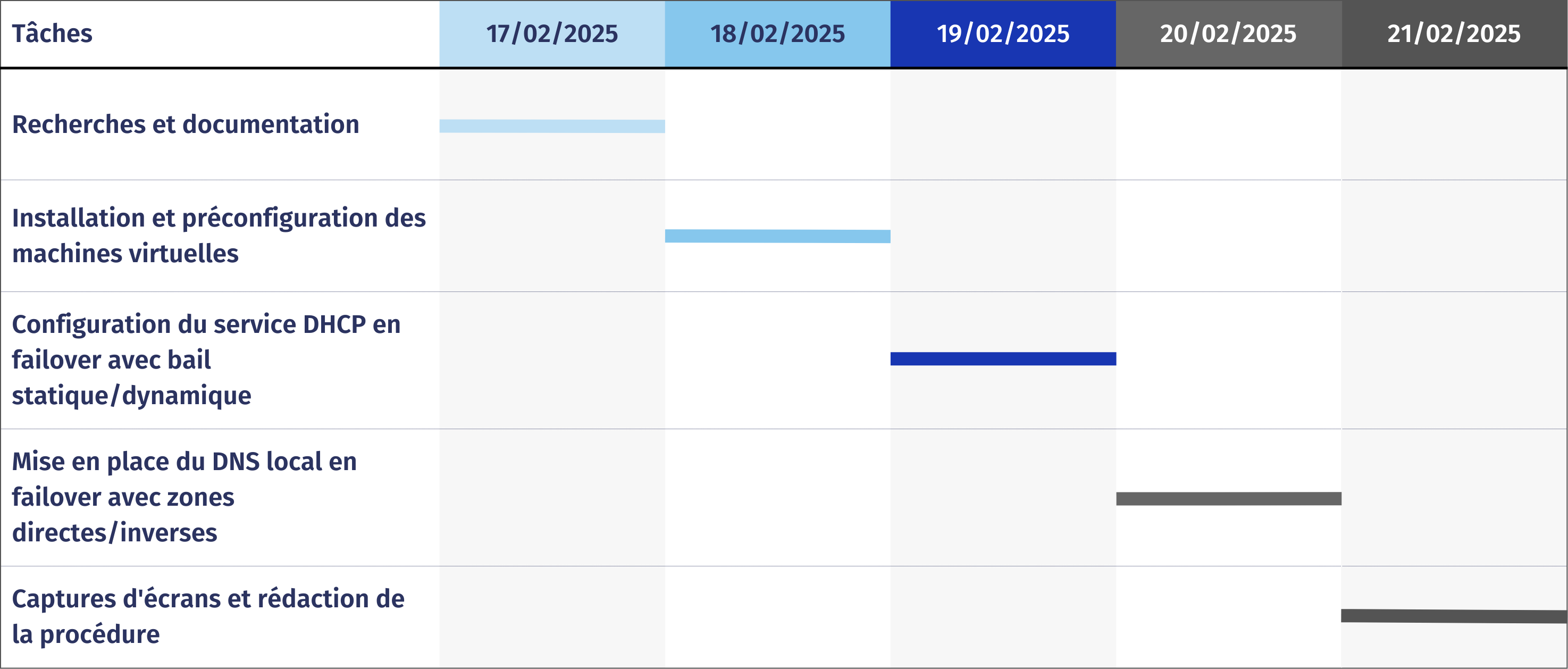

Tâches réalisées
- Recherches et documentation
- Installation et préconfiguration des machines virtuelles
- Configuration du service DHCP en failover avec bail statique/dynamique
- Mise en place du DNS local en failover avec zones directes/inverses
- Captures d'écrans et rédaction de la procédure

Difficultés rencontrées et solutions
- Syntaxe très sensible → Solution : Vérifications avant chargement d'une nouvelle configuration
Compétences mobilisées
- Gérer le patrimoine informatique de l'entreprise
- Mettre à disposition des utilisateurs un service informatique
